一、施工工藝流程
施工準備→放線定位→上部吊桿和夾具安裝→玻璃就位→鋁封邊安裝與打膠→成品保護
二、施工要點及方法
(1)施工準備
材料要求:檢查所有原材料及零部件應符合國家標準、行業標準和擋煙垂壁GA53-2012技術標準的規定,按設計要求選用單層或雙層的防火玻璃,檢查玻璃外觀,不允許有裂紋,壓坑及明顯的凹凸、錘痕、毛刺、孔洞等缺陷。
現場施工條件:水電裝飾工程等施工條件已具備防火玻璃安裝條件。
(2)放線定位
擋煙垂壁定位軸線的測量放線必須與主體結構的主軸平行或垂直。

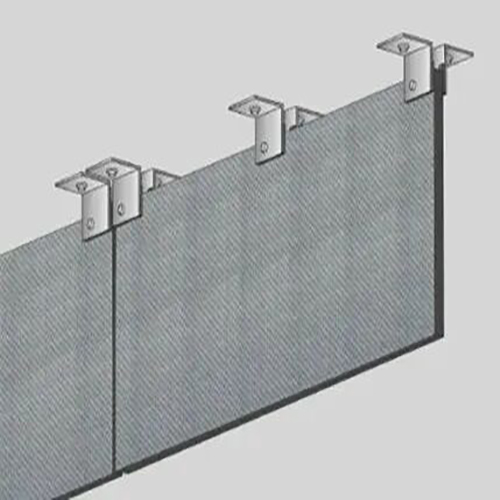

(3)上部吊桿和夾具安裝
放線定位打孔,埋鍍鋅膨脹螺栓和固定鍍鋅吊桿,打孔位要準確,離線偏離≤±1mm.
吊桿安裝完畢后,再裝上玻璃夾具進行吊桿垂直度等隱蔽工程驗收,左右離線度誤差為±1mm,統一調整好玻璃夾具高度。

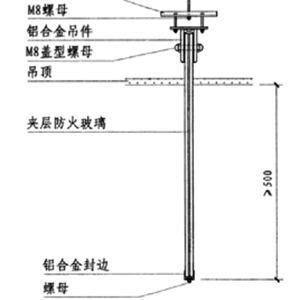

夾層防火玻璃打孔后采用對穿螺栓吊掛的方式與鋁合金吊件進行安裝固定。
(4)玻璃就位
在人工和手動吸盤扶正下慢慢將玻璃對準夾具孔,穿上不銹鋼螺栓,兩邊套上2mm厚耐火墊圈,擰緊螺母固定玻璃夾。調整第一塊玻璃的高度,垂直度達到要求,在這一道擋煙垂壁上隨后安裝的玻璃均以此為準。
高空作業的工具和零件要有工具包和可靠放置,防止物件墜落傷人或擊破玻璃。待一切檢查完畢后吊裝玻璃。
再一次檢查玻璃的質量,尤其要注意玻璃有無裂紋和崩邊,吊夾銅片位置是否正確。用干布將玻璃的表面浮灰抹凈,用記號筆標注玻璃的中心位置。
安裝電動吸盤機。電動吸盤機必須定位,左右對稱,且略偏玻璃中心上方,使起吊后的玻璃不會左右偏斜,也不會發生轉動。
在玻璃適當位置安裝手動吸盤、側邊保護膠套。玻璃上的手動吸盤可使在玻璃就位時,在不同高度工作的工人都能用手協助玻璃就位。
(5)鋁封邊安裝與打膠
每一道擋煙壁玻璃安裝完成后,安裝下封邊鋁合金條,采用專用清潔劑擦干凈玻璃表面用防火硅膠注膠封邊,修正、鏟除不整齊和多余殘膠。對于玻璃之間,玻璃與墻面間縫隙進行注膠。
(6)成品保護
在玻璃縫隙和墻面間注膠時應在周邊貼美紋紙帶進行防污保護。完工后將防火玻璃表面清理干凈,雙面覆蓋PVC防護薄膜,貼上“當心玻璃”字樣紅色禁示牌。
三、質量控制要點
防火玻璃檢測資料必須滿足620±20℃溫度下保持30分鐘,其完整不破。

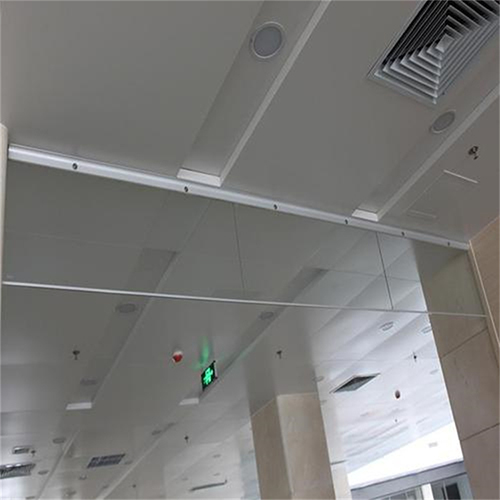

擋煙垂壁有效下垂高度大于等于500mm(或吊頂下高度)
防火玻璃吊夾安裝位置端正,無扭曲歪斜現象,不銹鋼固定螺栓擰緊適度,兩邊防火膠墊松緊正常,防止玻璃由于外加內應力引起自爆。
